随着“双碳”战略推进及环保监管趋严,环境检测作为生态环境保护的关键技术支撑,需求持续增长。环境检测实验室建设旨在打造一个功能完善、技术先进、管理规范的专业检测机构,具备CMA/CNAS认证能力、覆盖多介质环境要素的综合检测平台,为企业污染治理、政府监管及科研提供精准数据服务。
一、项目概述与定位
1.建设目标:
建立一个具备CMA乃至CNAS资质的现代化环境检测实验室。
能够独立、公正、科学、准确地开展水、气、声、土壤、固废等领域的常规及特征污染物检测。
服务于政府监管、企业自查、环境影响评价、竣工验收、科研合作等多方面需求。
2.服务范围:
水质检测:pH、COD、BOD5、氨氮、总磷、总氮、重金属、挥发性有机物、半挥发性有机物等。
气体检测:SO2、NOx、PM2.5/PM10、烟气参数、VOCs、恶臭等。
土壤与固废检测:重金属、石油烃、有机农药、浸出毒性等。
物理因素:噪声、振动、辐射等。
3.设计原则:
科学性:流程合理,避免交叉污染。
安全性:保障人员、设备与环境安全。
合规性:符合国家、行业标准及CMA/CNAS认证要求。
前瞻性:预留未来发展空间,模块化设计。
经济性:在满足要求的前提下,控制建设和运营成本。
二、前期规划与设计阶段
1.需求分析:
检测能力清单:明确近期(1-2年)和远期(3-5年)计划开展的检测项目和标准方法。
样本通量预估:日均/月均处理样品数量,决定实验室规模和自动化程度。
组织架构与人员规划:确定实验室主任、技术负责人、质量负责人、检测员、采样员等岗位设置。
2.场地选择与勘察:
地理位置:交通便利,远离震源、噪声、粉尘、强磁场等干扰源。
建筑结构:
面积:根据功能和
层高:净高不低于2.6米,以便安装通风管道和设备。
承重:特别是大型仪器区,地面荷载需达到500kg/m²以上。
基础设施:可靠的电力、给排水、网络接入。
3.平面布局设计(核心):
①基本原则:
人物分流:设立独立的人员通道和物品/样品通道。
洁污分区:明确清洁区(办公、数据处理)、缓冲区和污染/实验区。
干湿分离:湿式化学操作区与精密仪器区分开。
②功能区划分:
样品接收与流转室:靠近入口,用于样品登记、暂存和分发。
前处理室:
无机前处理室:配备通风橱、电热板、消解仪等,用于酸消解等。
有机前处理室:配备通风橱、旋转蒸发仪、氮吹仪、索氏提取器等。需与其他区域有效隔离,防止交叉污染。
天平室:防震台、恒温恒湿、无气流扰动。
理化分析室:
常规分析室:滴定管、pH计、紫外可见分光光度计等。
大型仪器室:
光谱室:需有独立的排风、稳压电源和冷却水系统。
色谱室:要求控温控湿,稳定电源,专用气瓶间。
天平室:万分之一、十万分之一天平台。
微生物检测室(如需):严格遵循无菌要求,划分准备区、缓冲区和无菌操作区。
③辅助功能室:
纯水间:放置超纯水机。
气瓶间:必须独立设置!靠外墙靠外墙,强制通风,防爆门,气体泄漏报警。
洗涤消毒室:配备洗眼器、紧急喷淋装置。
危化品仓库品仓库:防爆柜、通风、防盗、双人双锁管理。
废液暂存间:分类收集,耐腐蚀容器,定期交由有资质的单位处理。
办公办公区:资料室、档案室、会议室、员工办公室。

三、硬件设施与设备配置
1.通用工程:
①通风系统:重中之重!
全室排风+局部排风。
新风补充系统,保证室内微负压,防止污染物扩散。
②电气系统:
精密稳压器/UPS:为大型仪器提供稳定、不间断的电力。
独立接地:电阻小于1Ω。
照明:照度充足度充足,实验区不低于300Lux。
③给排水系统:
实验台需配备耐腐蚀的PP水槽和洗眼器。
污水需经预处理后方可排入市政管网。
气路系统:从气瓶间通过不锈钢或铜管铺设至各仪器点位,集中供气更安全。

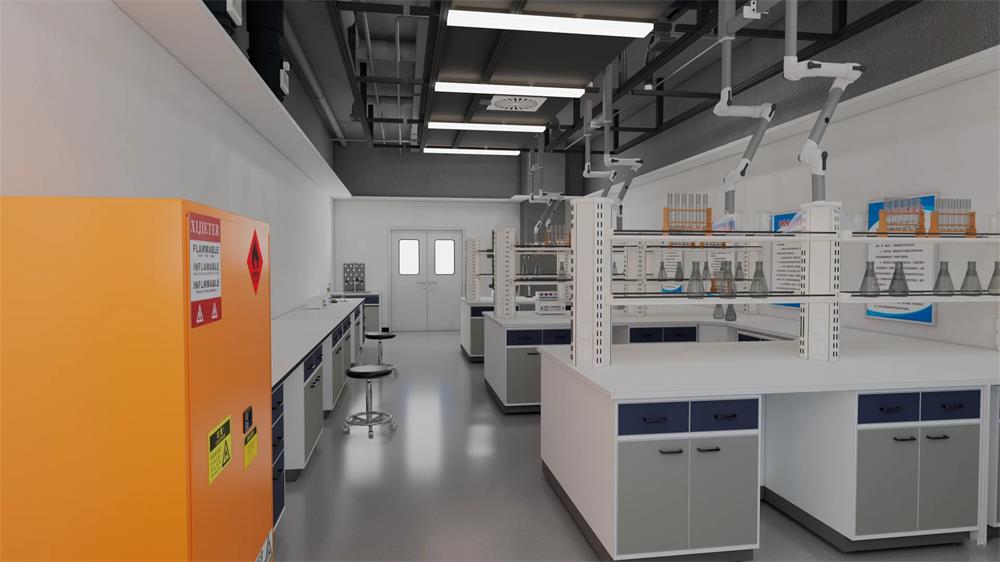

2.家具配置:
实验台:采用耐酸碱、耐高温的实心理化板、环氧树脂板或不锈钢材质。
储物柜:根据存放物品性质选择普通试剂柜、挥发性药品柜、防爆柜等。
通风橱/生物安全柜。
四、预算估算与时间表
1.投资投资预算构成:
设计与咨询费:约占总投资的3%-5%。
装修与基建费:约占总投资的25%-35%。
仪器设备购置费:最大头,约占40%-50%。可根据可根据检测范围阶梯配置。
家具费用:约占8%-12%。
体系建设与认证费:约占5%-8%。
初期运营备用金:包括人员工资、耗材、水电等。
2.项目实施周期:
阶段一(规划与设计):1-2个月
阶段二(施工与装修):2-4个月
阶段三(设备采购与安装):1-3个月
阶段四(体系建立与试运行):6个月
阶段五(认证评审):1-2个月
总计:约12-18个月
建设一个合格的环境检测实验室,核心在于:
前期精心规划,做到布局合理、分区明确、动线清晰。
中期严控基础设施,确保通风、用电、给排水、气路等系统安全可靠。
后期重视安全环保与合规,建立完善的"三废"处理、应急体系和质量管理体系。
